MS CONCEPT Travaux · La Réunion
Chantier suivi · Saint-Denis

Un étage entier, là où il n'y avait qu'une dalle

Pas un aménagement de combles : une extension créée de A à Z. Structure métallique montée sur un rez-de-chaussée en dur, plancher CTBX vissé sur IPN, couverture et bardage, puis tout le second œuvre. À l'arrivée, deux chambres et un dégagement, en sept semaines.

Commune
Saint-Denis
Durée du chantier
7 semaines
Créé
Un étage complet
  • Structure métallique
  • Plancher CTBX sur IPN
  • Couverture et bardage
  • Isolation sous toiture
  • Cloisons et plâtrerie
  • Bandes et enduits
  • Électricité
  • Menuiseries
  • Peinture
  • Parquet stratifié

Une surélévation ne se compare pas à une rénovation. Ici, le rez-de-chaussée en dur existait, et rien au-dessus : il a fallu poser des IPN, visser un plancher CTBX dessus, monter des portiques métalliques, couvrir, bardager — et seulement ensuite commencer ce que le client verra, c'est-à-dire les cloisons, la peinture et le sol.

Sous une toiture tôle à La Réunion, l'isolation du plafond n'est pas une option de confort : sans elle, la pièce devient inhabitable en milieu de matinée. C'est le poste qu'on ne voit plus une fois le chantier fini, et c'est celui qui décide si l'étage sera utilisé ou déserté.

Un étage neuf ne sert à rien s'il ne communique pas avec la maison : le percement du mur existant, à la jonction de l'ancien et du neuf, est le point le plus délicat de ce type de chantier.

Le point de départ

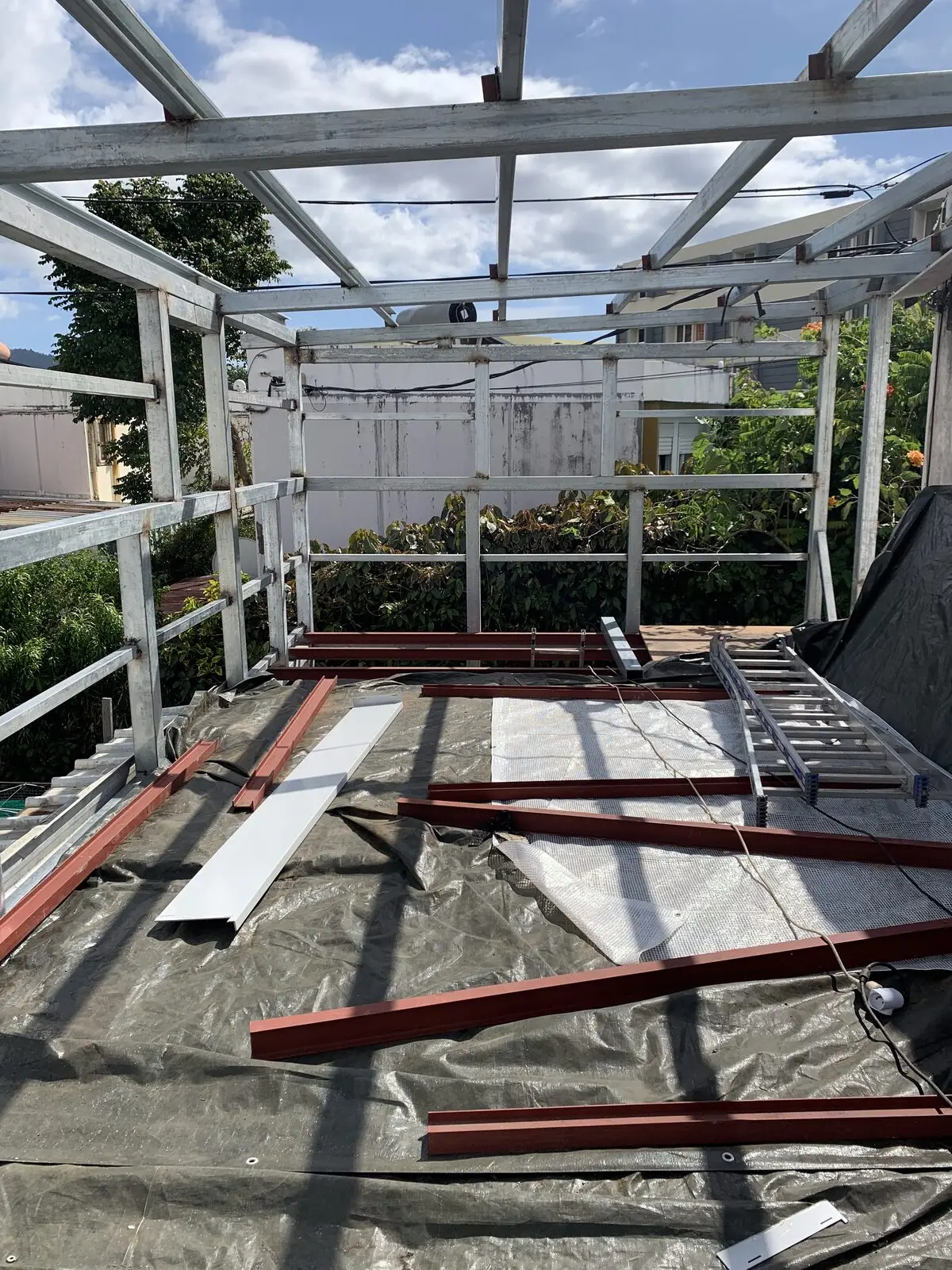

La structure métallique montée sur la dalle du rez-de-chaussée : poteaux et portiques galvanisés, solives IPN peintes en rouge, et le ciel au-dessus. À ce stade, il n'y a ni sol, ni murs, ni toit.

Avant
Structure métallique de l’extension montée sur la dalle : portiques galvanisés et solives IPN
Après

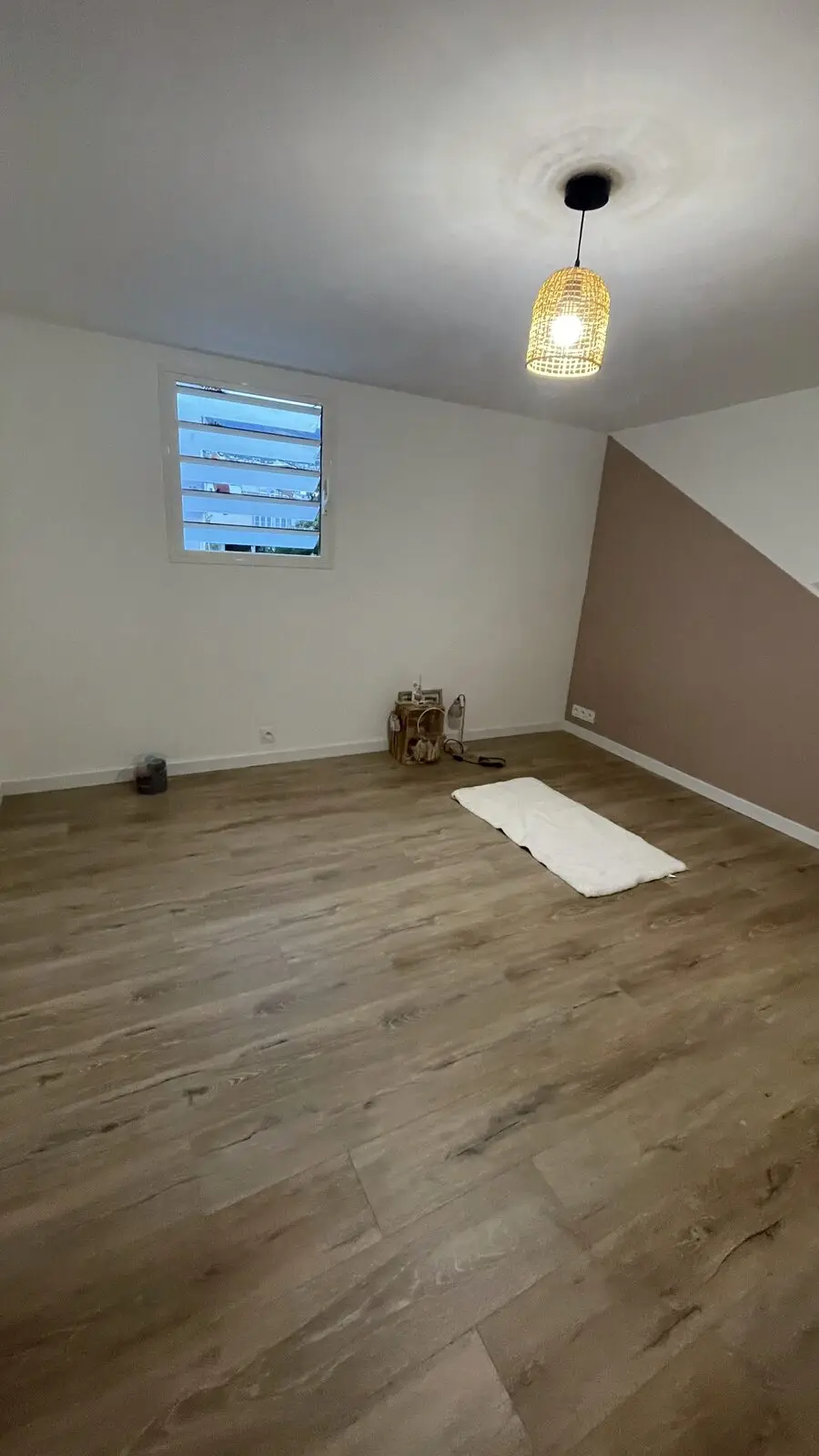

Une chambre terminée au même emplacement : parquet stratifié, murs peints, plafond isolé

Le plafond

Ossature métallique suspendue sous la couverture, isolant, puis plaques. C'est le poste engagé en premier à l'intérieur, et le seul qui décide vraiment du confort d'un étage sous tôle.

Avant

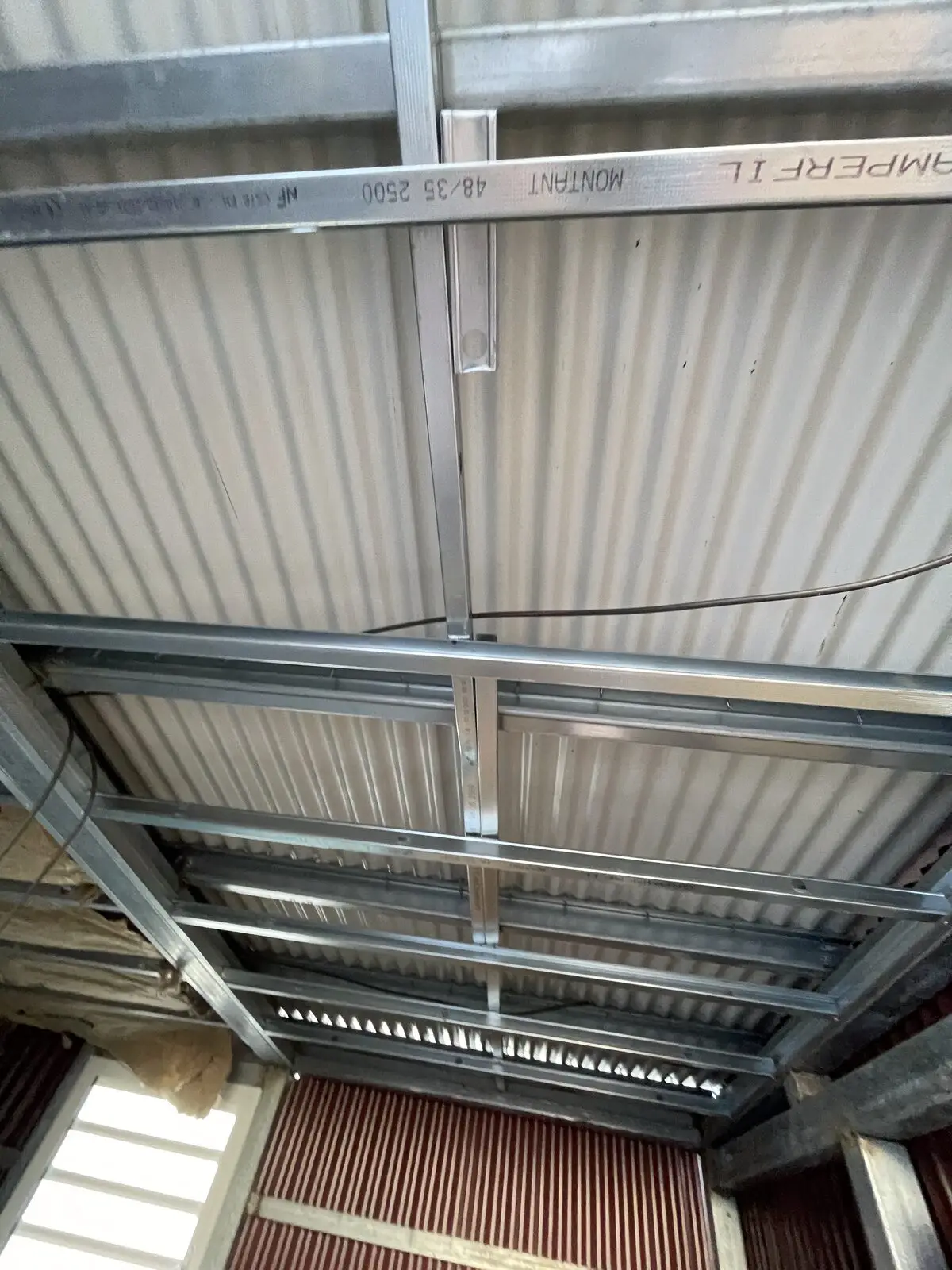

Ossature métallique de plafond suspendue sous la couverture, avant isolation
Après

Plafond fermé, enduit et peint en blanc

Les cloisons

Un plateau libre à découper en deux chambres et un dégagement. Ossature métallique, plaques, bandes, enduit — puis la peinture bicolore choisie par les occupants.

Avant

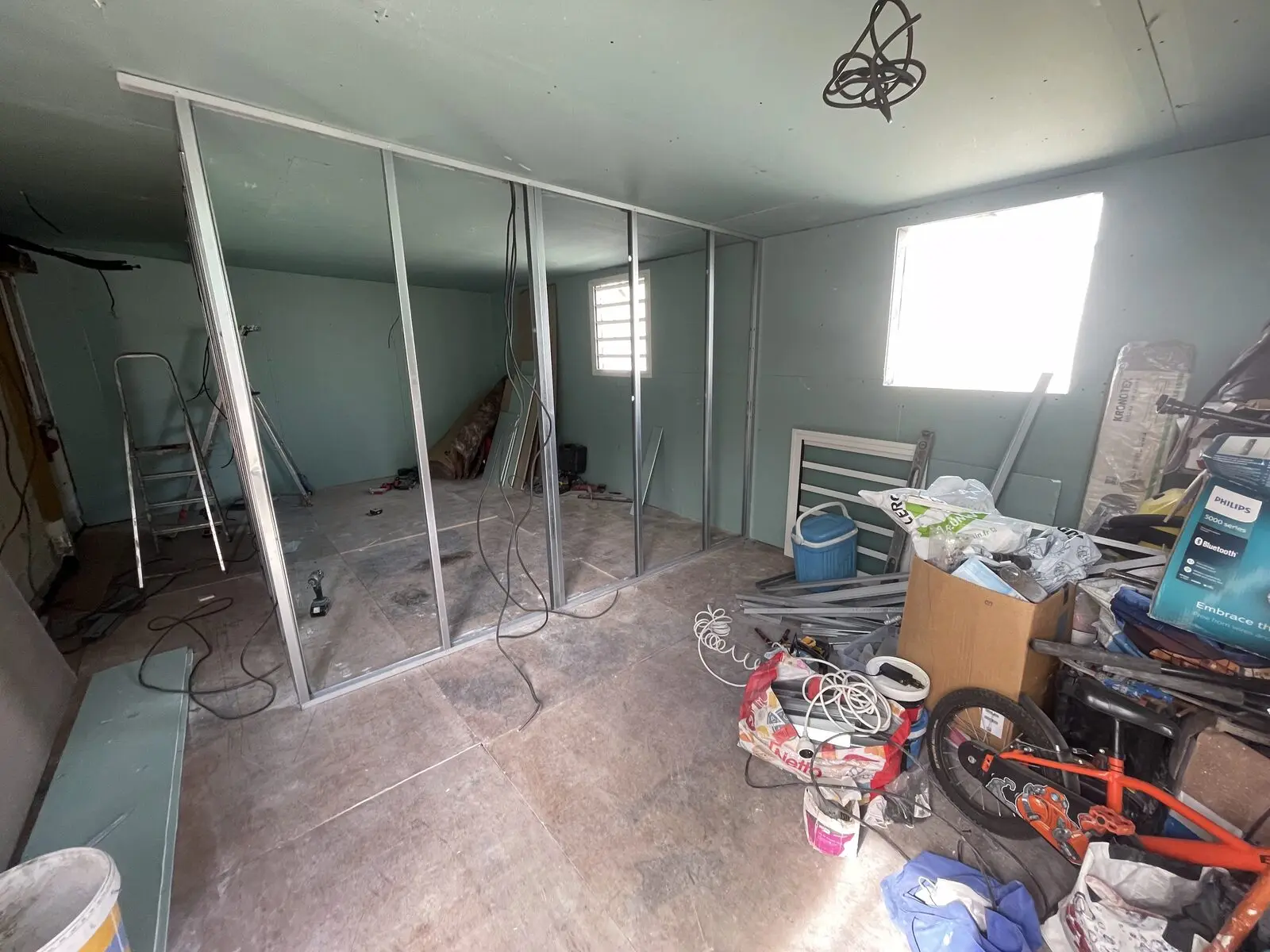

Ossature métallique des cloisons montée sur le plateau libre
Après

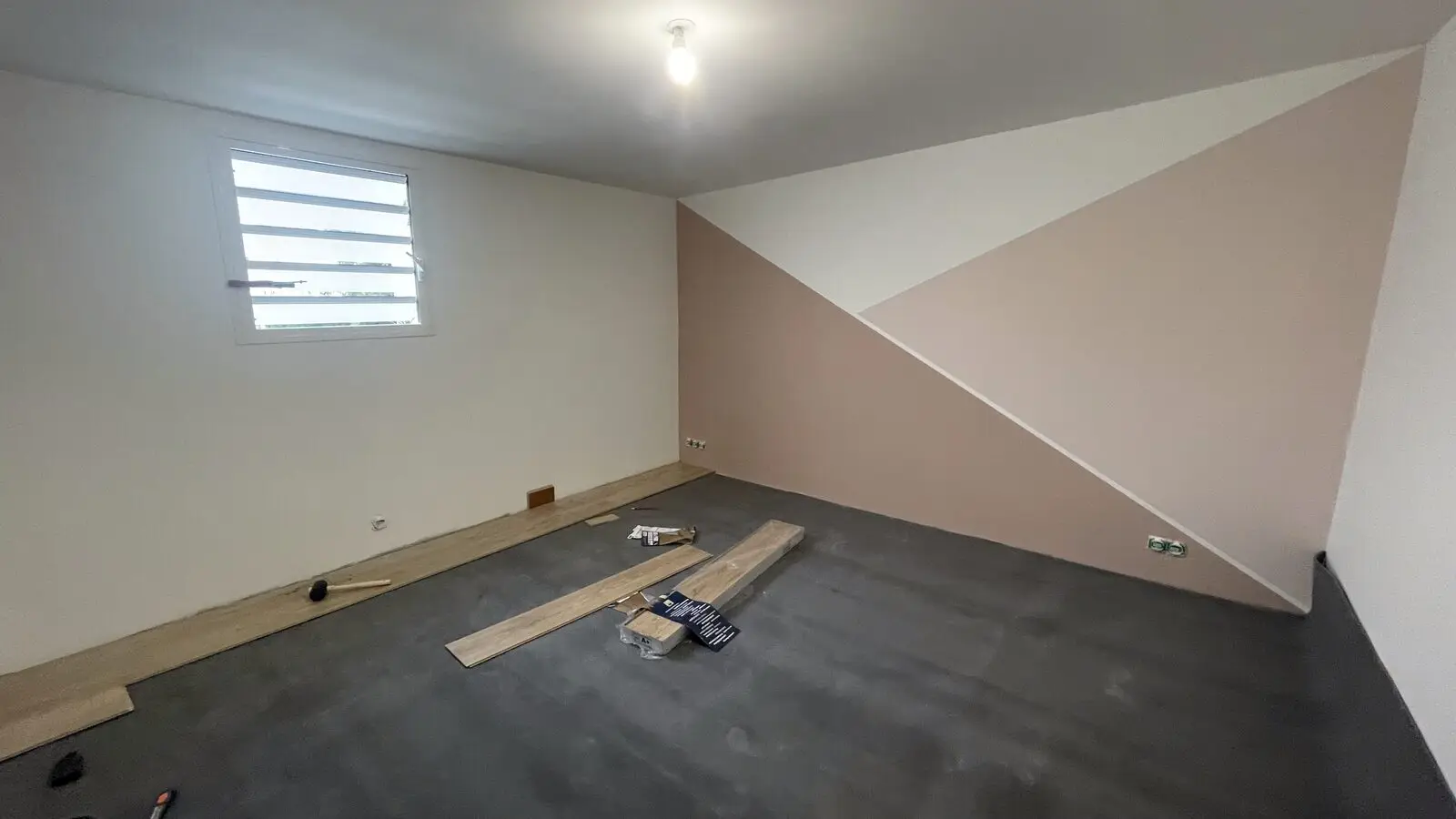

Chambre terminée avec sa peinture bicolore en diagonale

Le dégagement

Le couloir qui dessert les deux chambres, de l'ossature nue au parquet posé. C'est lui qui relie l'étage neuf au reste de la maison.

Avant

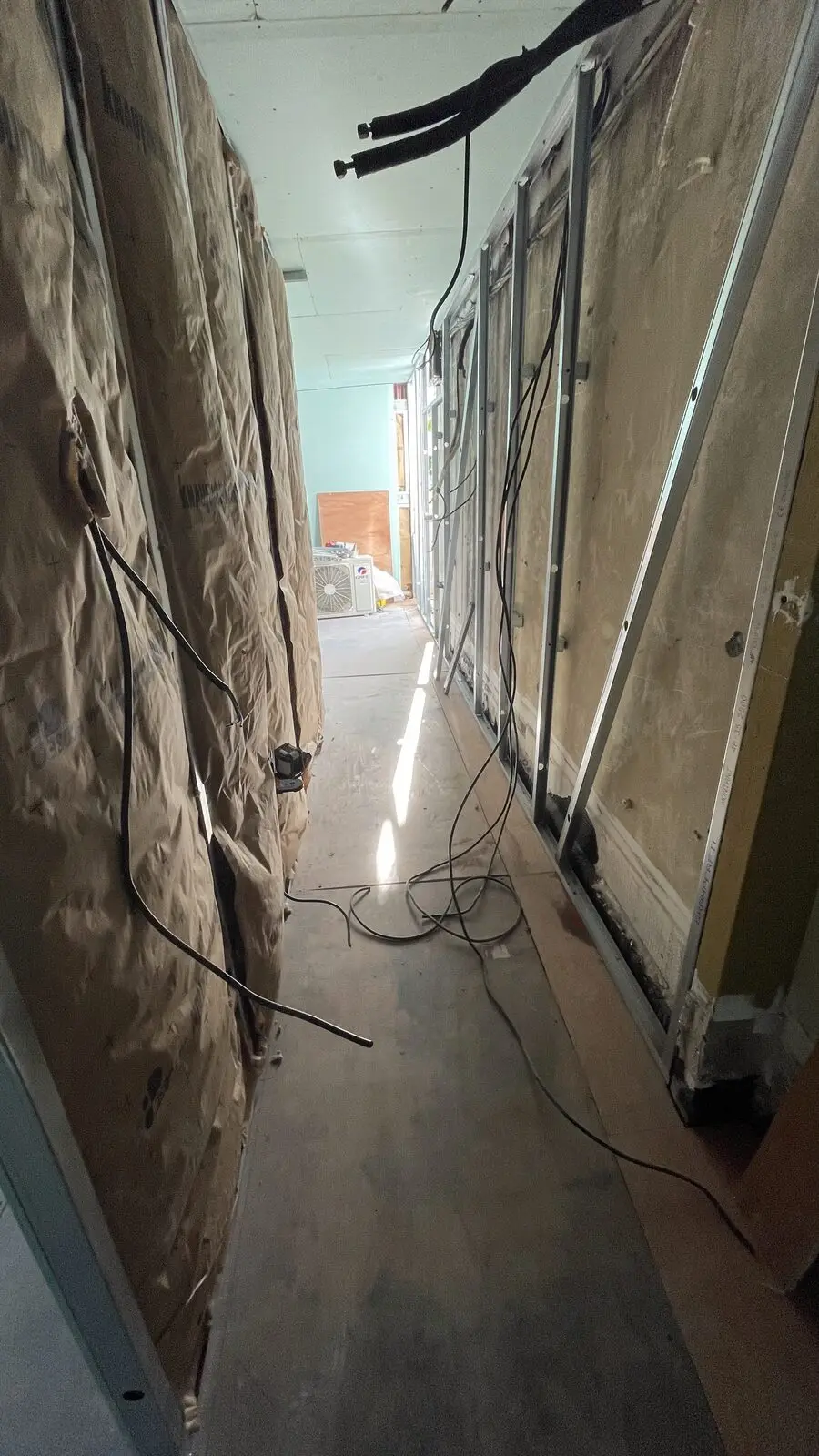

Couloir en cours de création, ossature métallique visible
Après

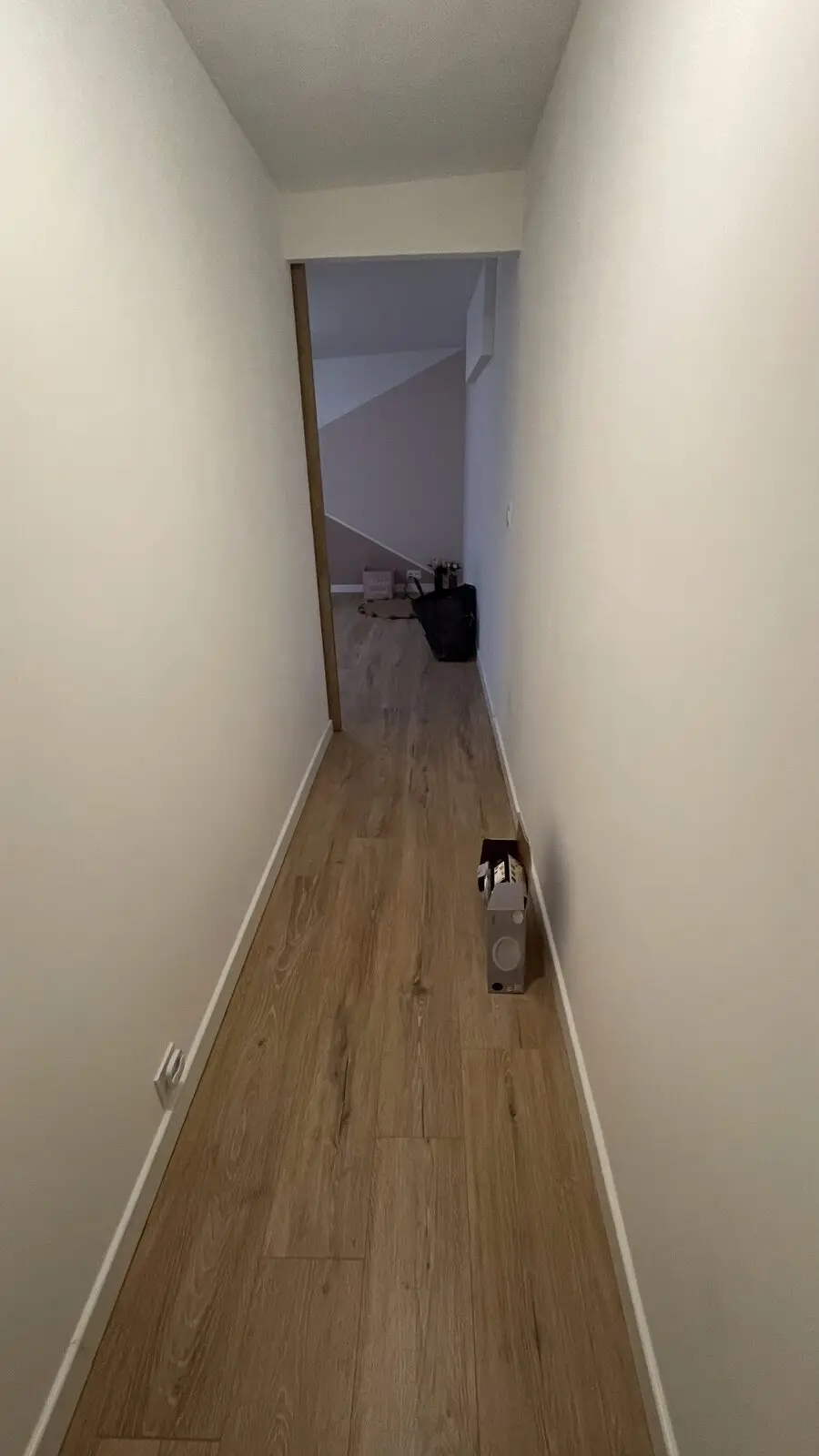

Couloir terminé avec parquet stratifié et murs peints

Le chantier, dans l'ordre

Douze étapes, de la première solive au parquet posé. Les cinq premières n'existent plus une fois l'étage habité — et ce sont elles qui le tiennent.

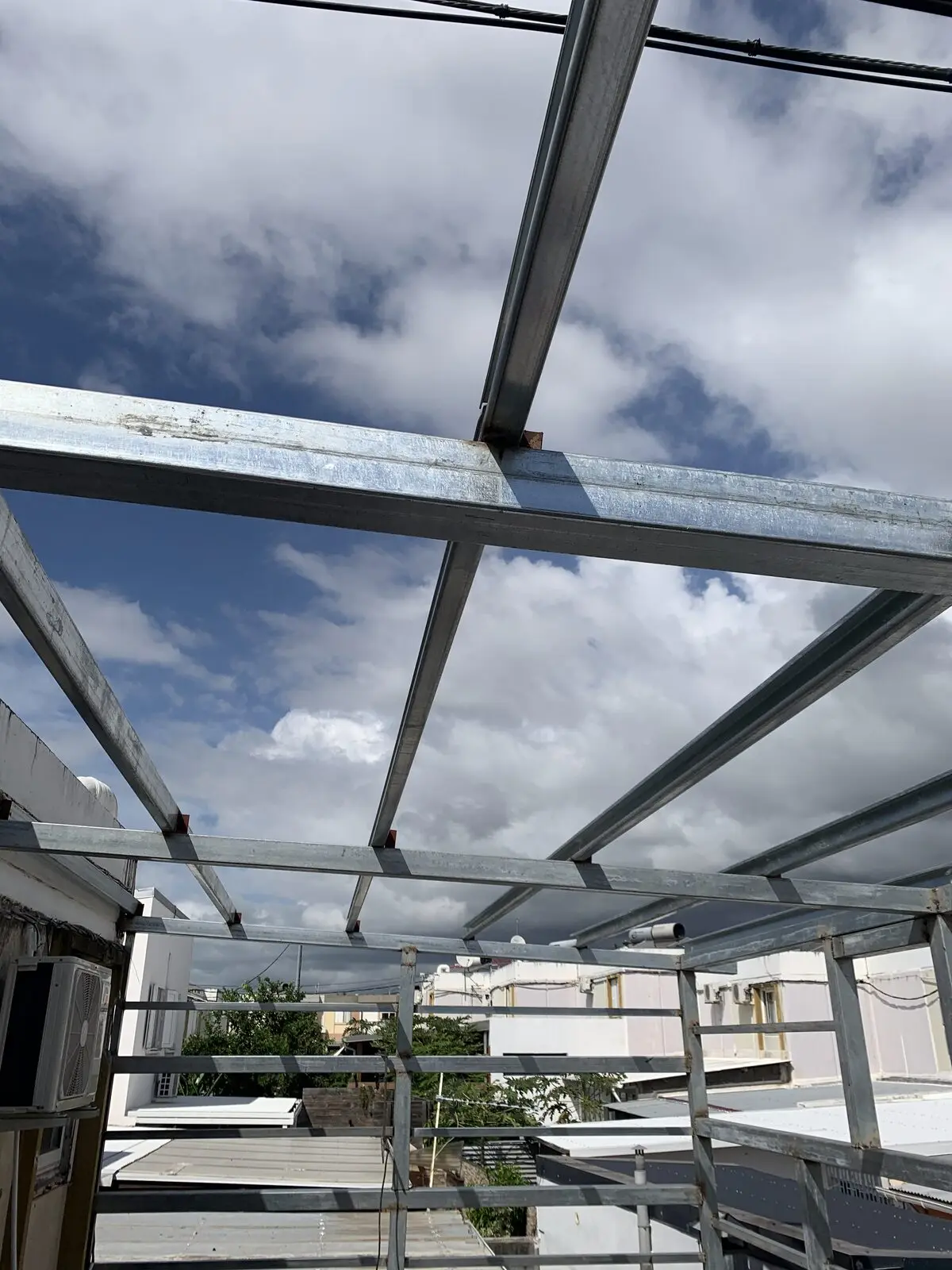

Portiques métalliques galvanisés vus contre le ciel
Les portiques de couverture, avant tout le reste. Rien de ce qui suit ne serait possible sans eux.

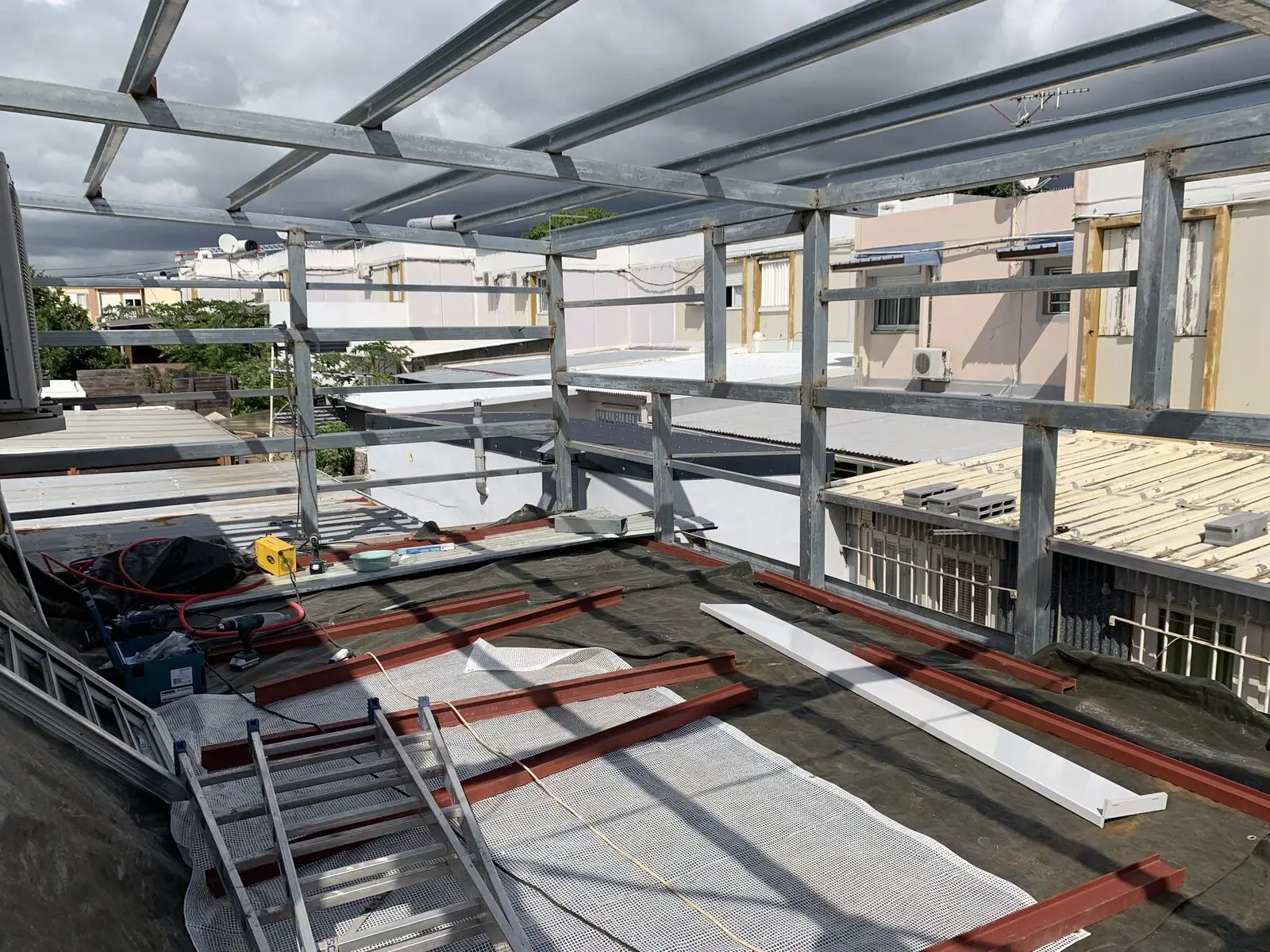

Solives IPN posées sur la dalle du rez-de-chaussée
Solives IPN en attente du plancher. L’écartement conditionne l’épaisseur du CTBX à poser dessus.

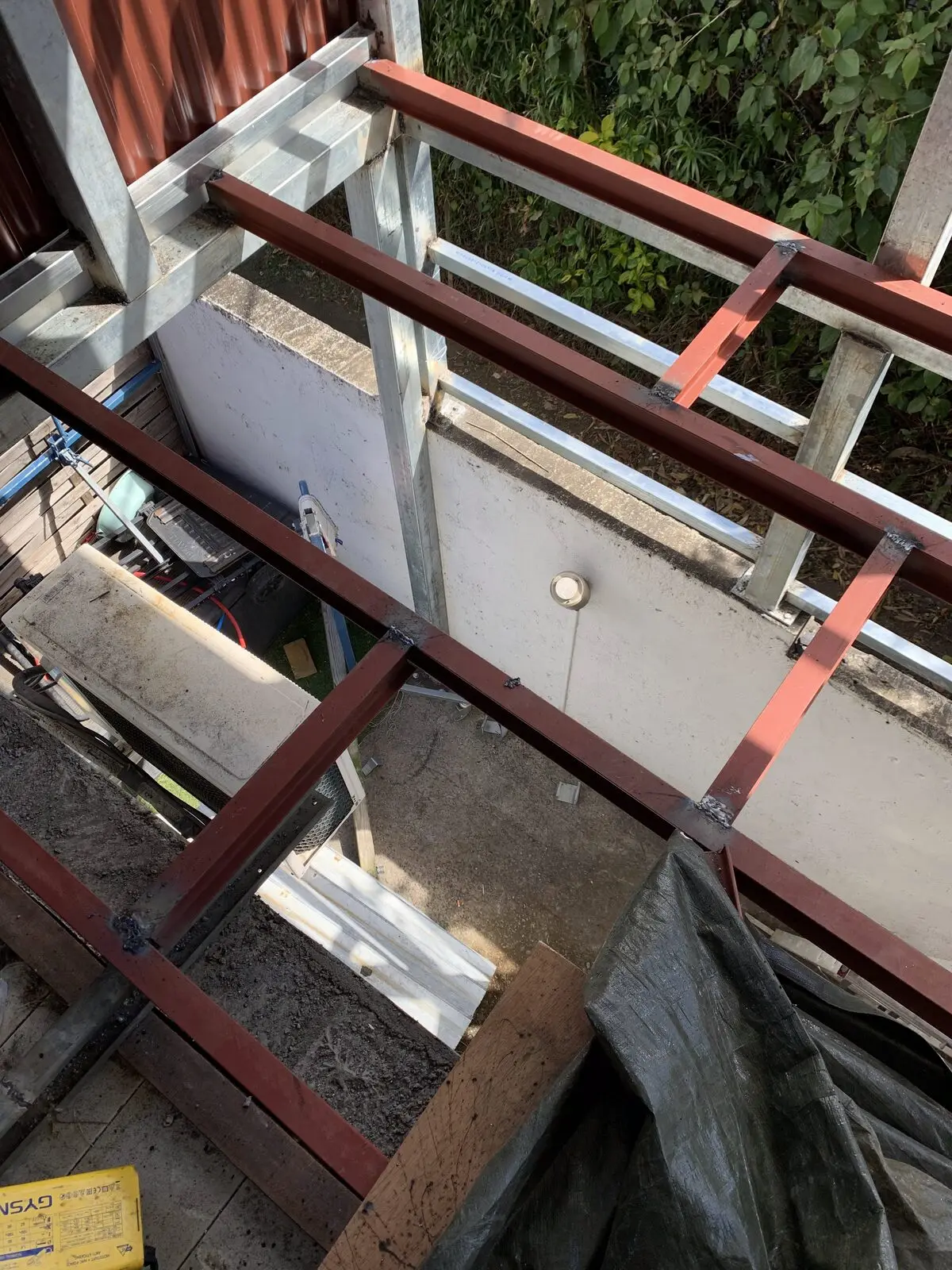

Assemblage des IPN et des poteaux métalliques en rive
Assemblage en rive. Sur un chantier réunionnais, la fixation compte autant que la portée : c’est aussi une question de tenue au vent.

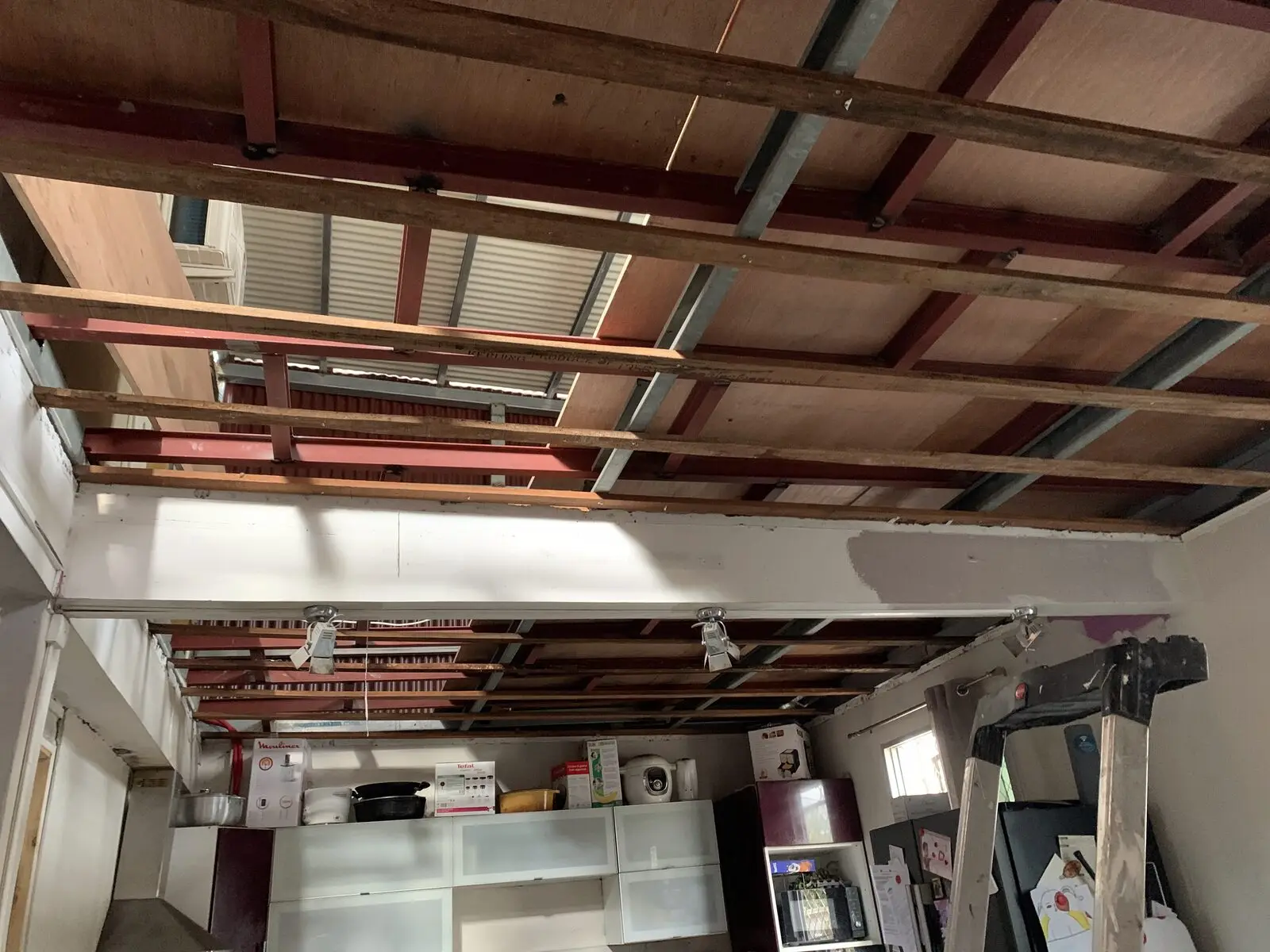

Plancher CTBX et solives IPN vus depuis le rez-de-chaussée
Vu depuis le rez-de-chaussée : les IPN et, dessus, le plancher CTBX. C’est le plafond de l’un et le sol de l’autre.

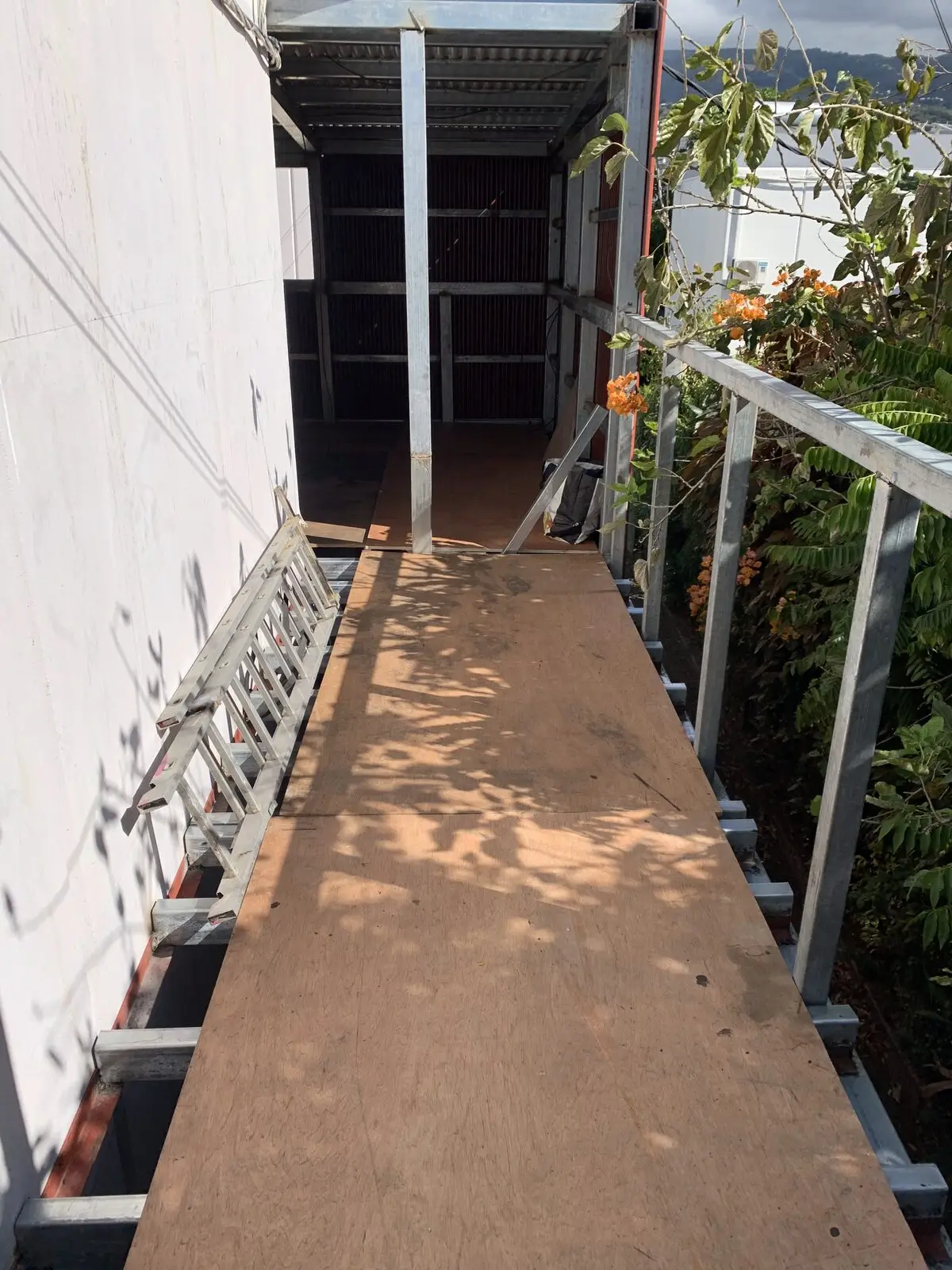

Passerelle d’accès avec plancher CTBX posé
La passerelle d’accès, elle aussi en CTBX. Il faut pouvoir monter le matériel avant de pouvoir travailler.

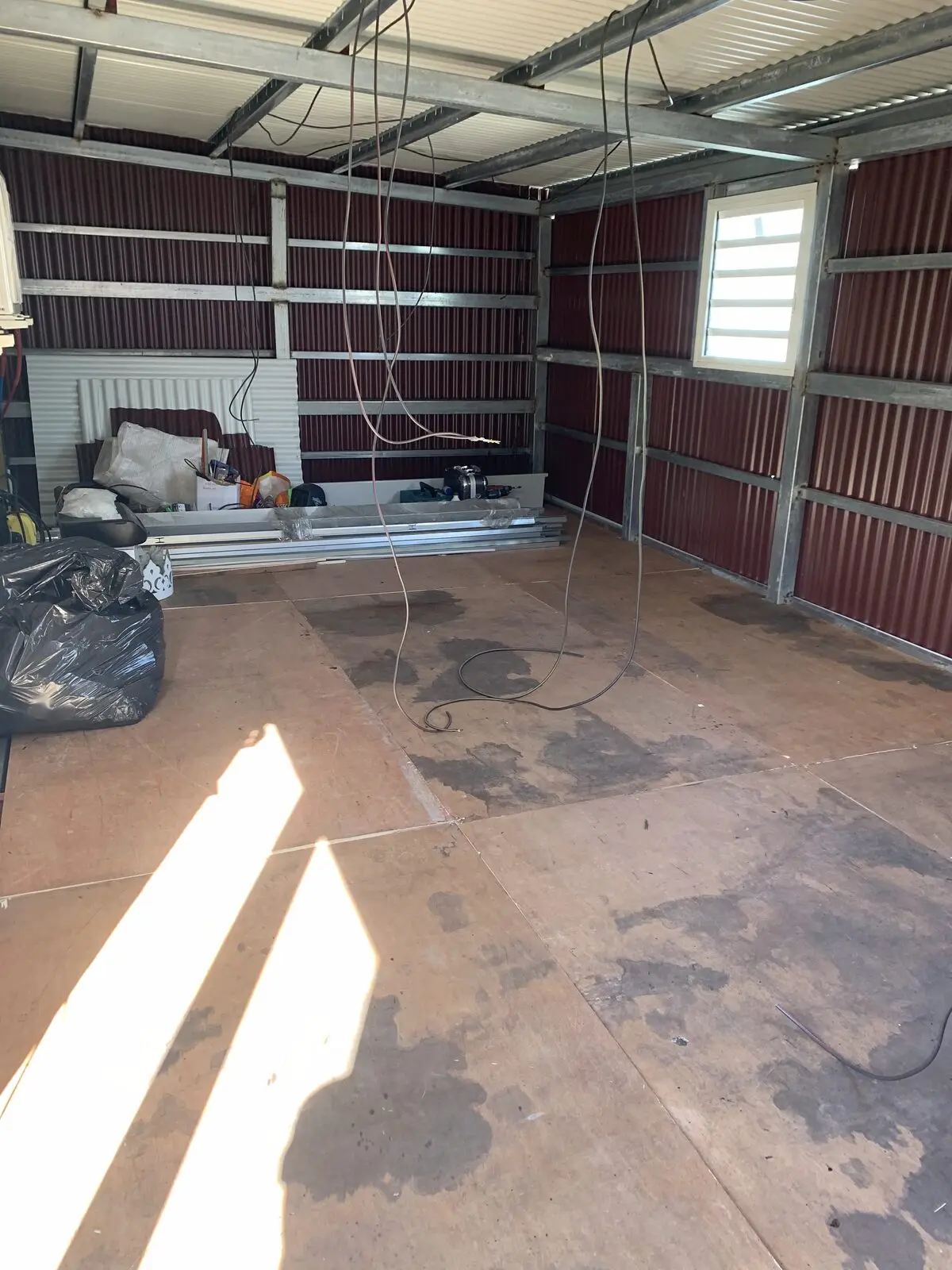

Volume clos et couvert, bardage métallique et plancher brut
Clos et couvert. À ce stade l’extension existe, mais rien à l’intérieur ne ressemble encore à une chambre.

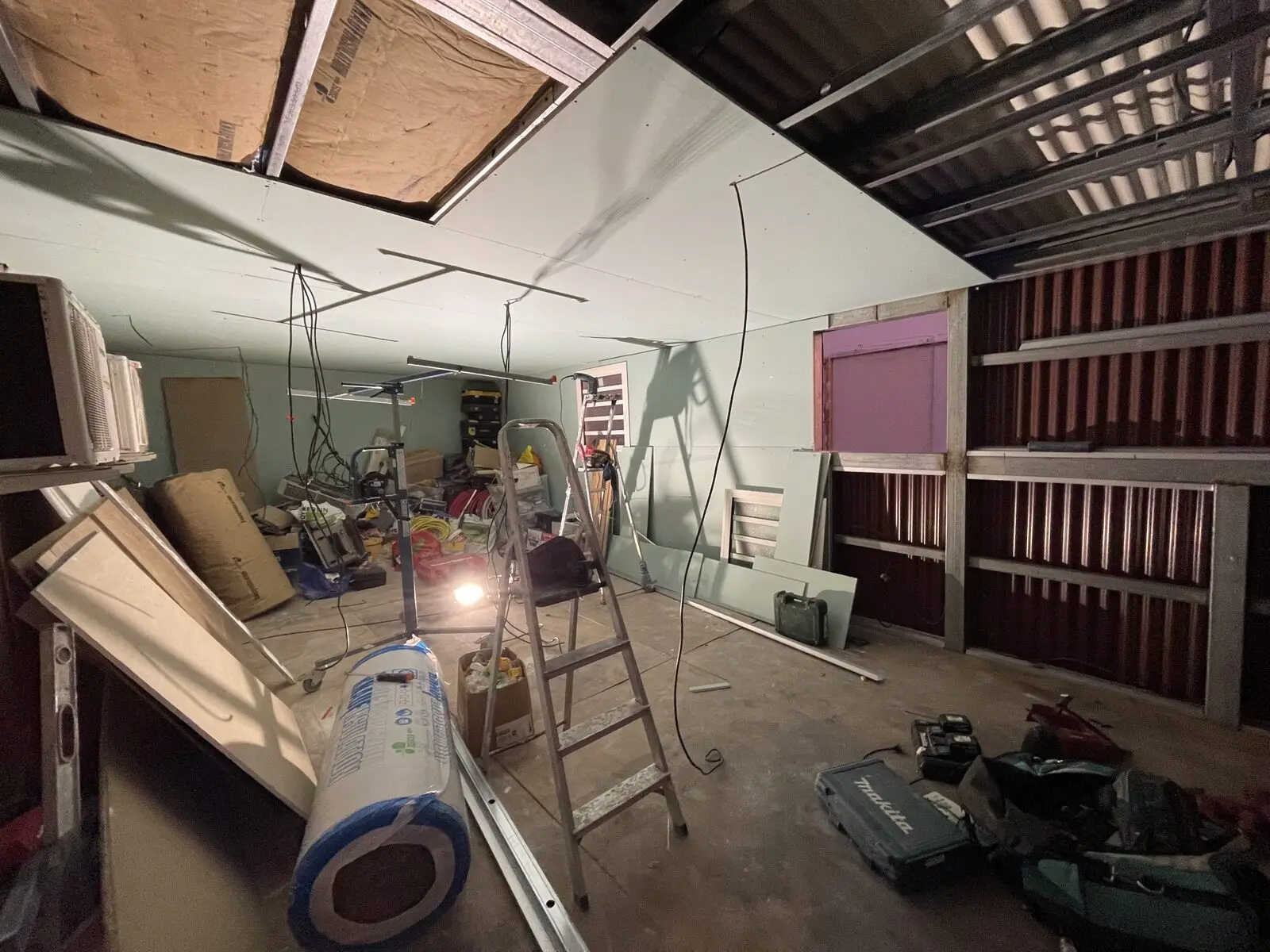

Plaques de plafond en cours de pose
Fermeture du plafond. Le bardage disparaît définitivement derrière les plaques.

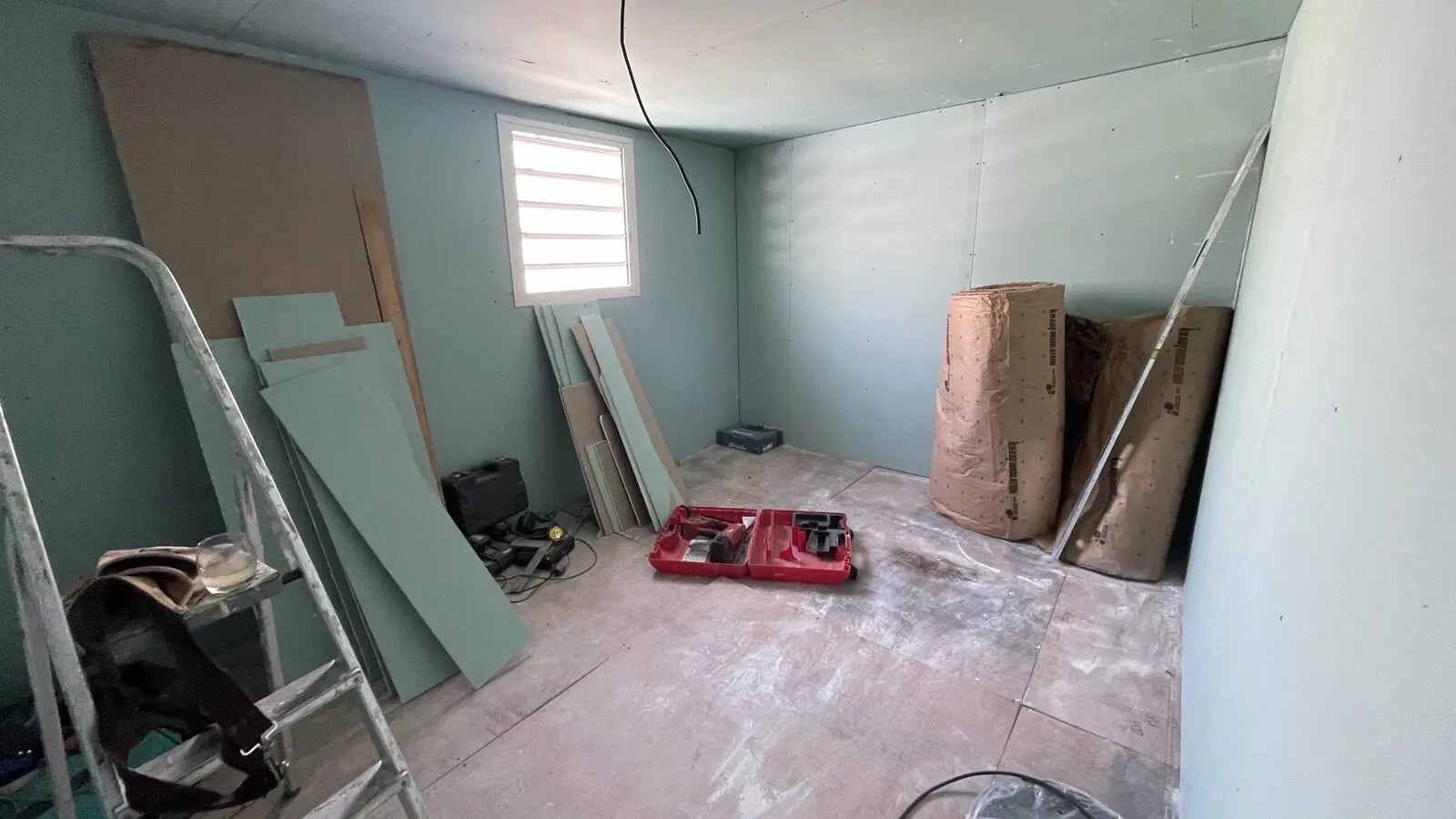

Plaques de plâtre posées sur ossature, cloisons montées
Cloisons habillées. Les réseaux électriques passent dans l’ossature avant fermeture.

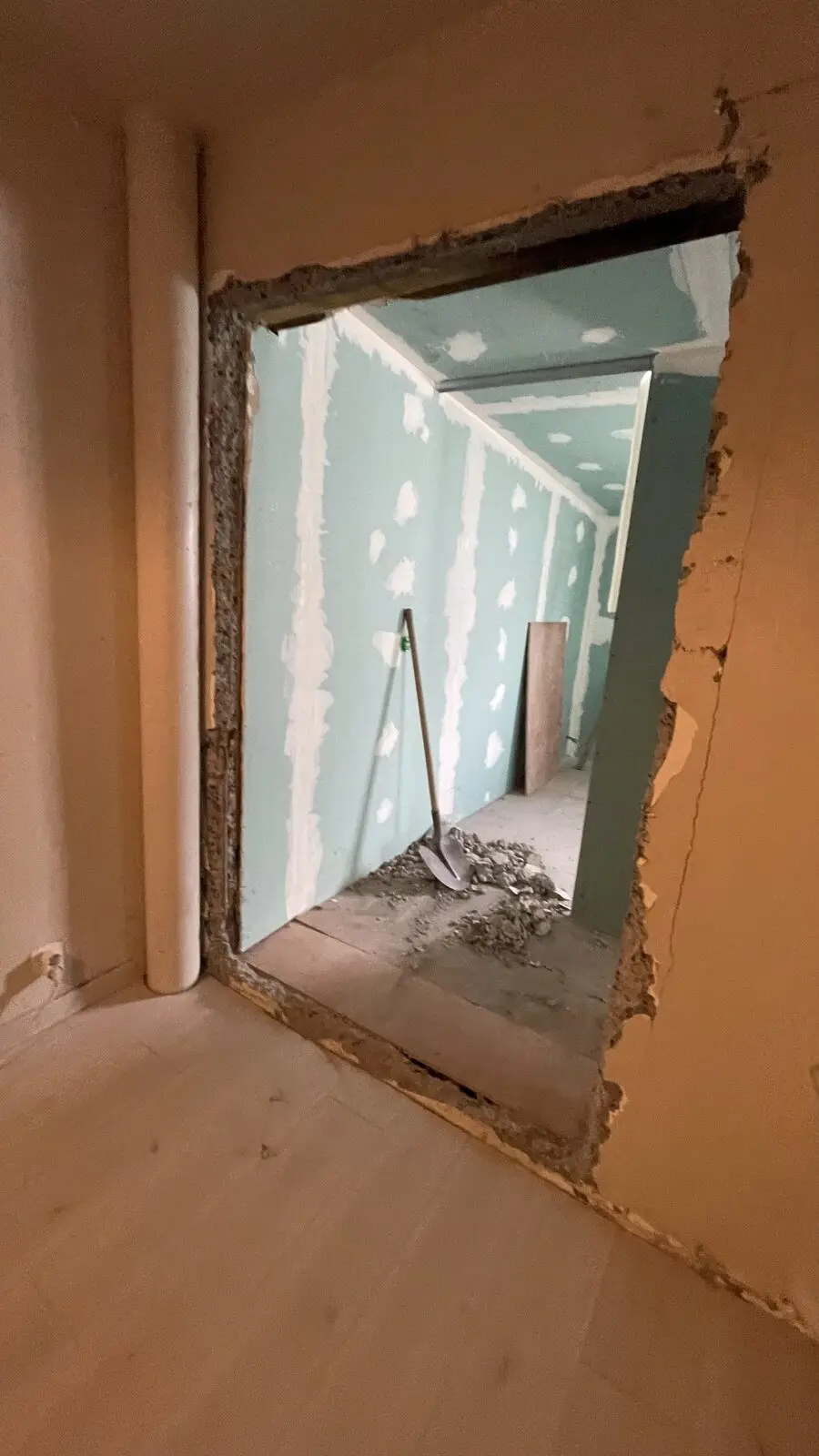

Percement du mur existant pour relier le nouvel étage
Percement du mur existant : la jonction entre l’ancien et le neuf est le point le plus délicat de ce type de chantier.

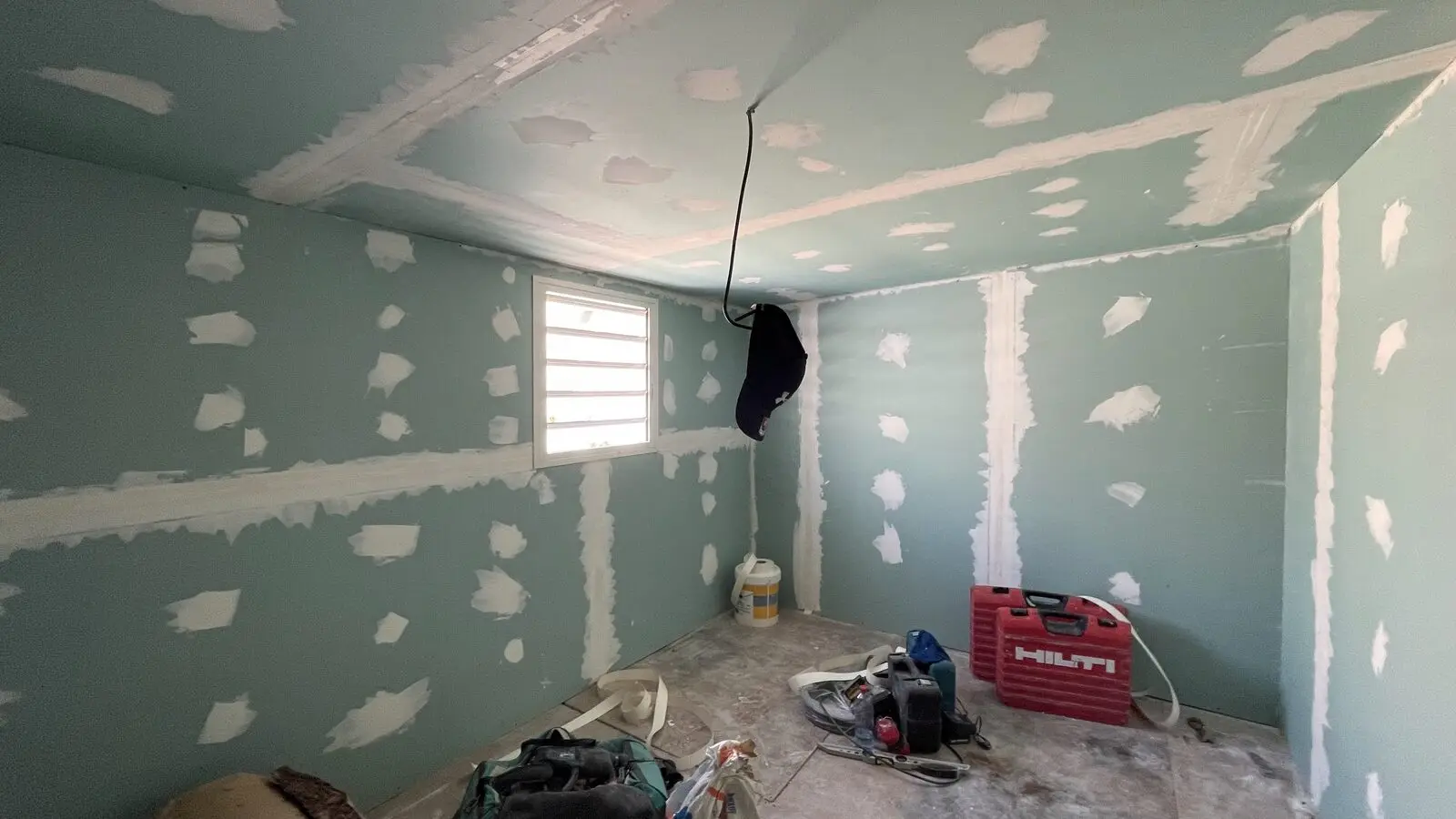

Bandes à joint et enduit sur les plaques de plâtre
Bandes et enduit. Trois passes, ponçage entre chaque — c’est ce qui décide de l’aspect final du mur.

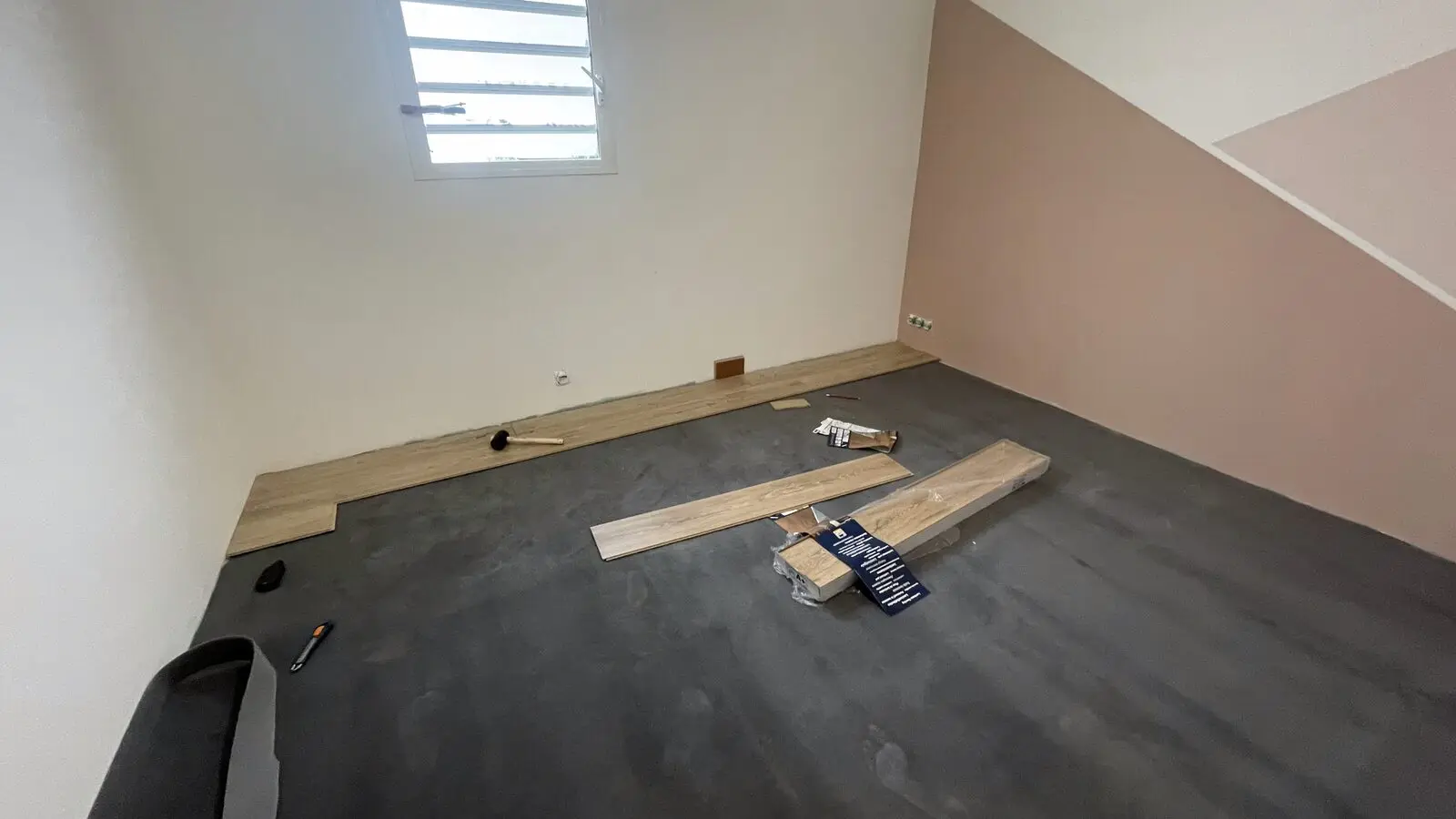

Pose du parquet stratifié en cours sur la sous-couche
Pose du parquet stratifié sur sous-couche, une fois la peinture terminée.

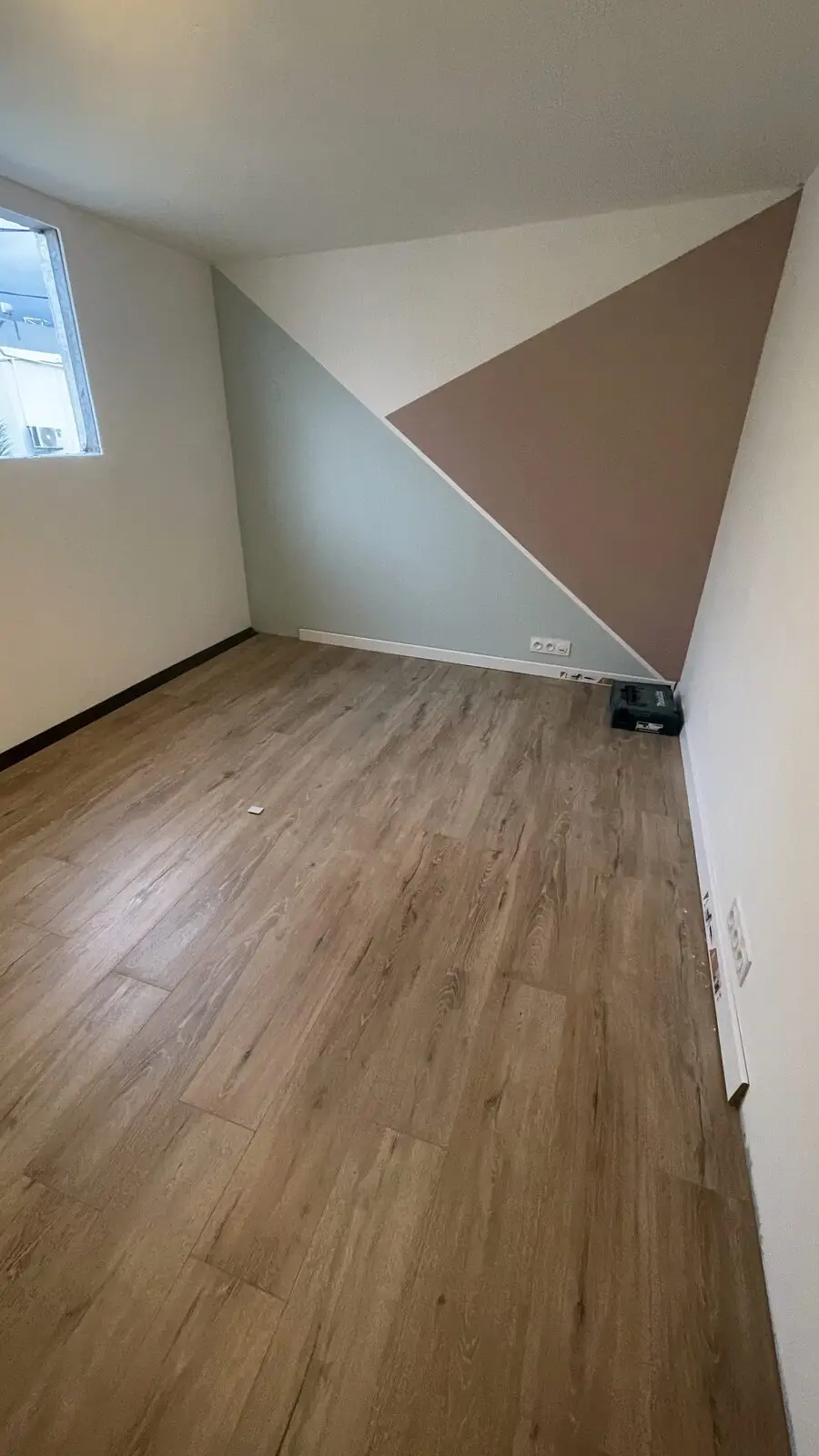

Chambre terminée, parquet stratifié posé et murs peints
Sol terminé. Sept semaines plus tôt, à cet endroit précis, il n’y avait que du ciel.

Livré

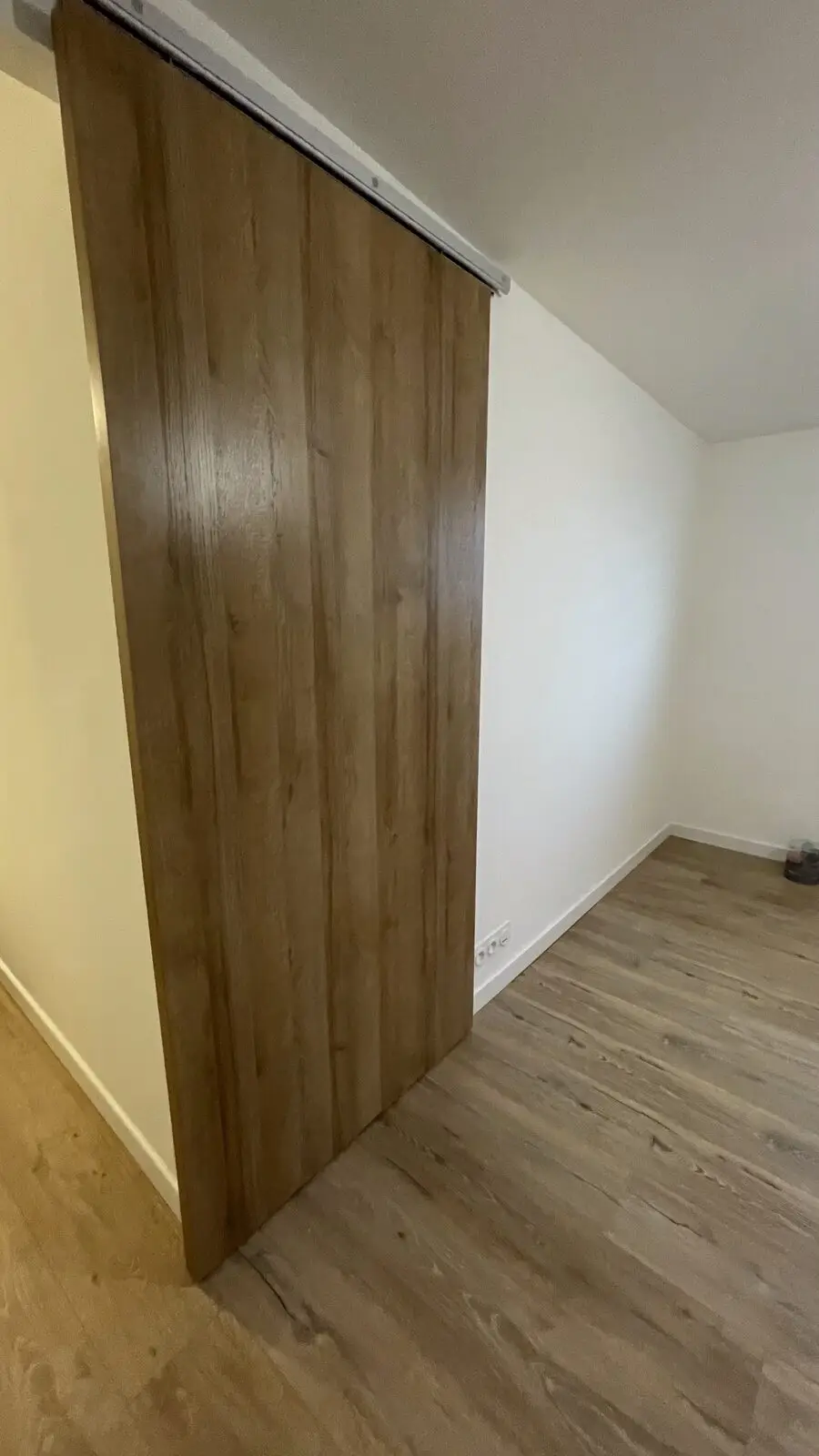

Porte coulissante en bois séparant deux espaces
Chambre d’enfant meublée avec lit cabane et bureau
Seconde chambre d’enfant meublée, murs bicolores
Chambre d’enfant avec bureau intégré et lit cabane
Coin bureau aménagé dans le dégagement
Dégagement terminé desservant les deux chambres

Notre rôle sur ce chantier

MS CONCEPT a suivi ce dossier de la visite jusqu'à la réception : coordination des corps de métier, calage de l'ordre des interventions, présentation du devis poste par poste et suivi pendant l'exécution. Le contrat de travaux est conclu directement entre le client et l'entreprise qui réalise ; notre intervention est gratuite pour le client.

Les photos publiées ici le sont avec l'accord du maître d'ouvrage. Aucune adresse n'est communiquée, et les personnes présentes sur le chantier ou dans les lieux n'apparaissent pas.

Vous manquez de place, et le terrain est saturé ?

Une extension d'étage se construit sur ce que vous avez déjà. Décrivez votre maison, nous venons voir si la structure existante peut la porter.

Commencer
